金沙江龙开口水电站大坝防渗检查及处理工程
来源: 时间:2024-02-17 09:37:45 浏览次数:

【项目简介】

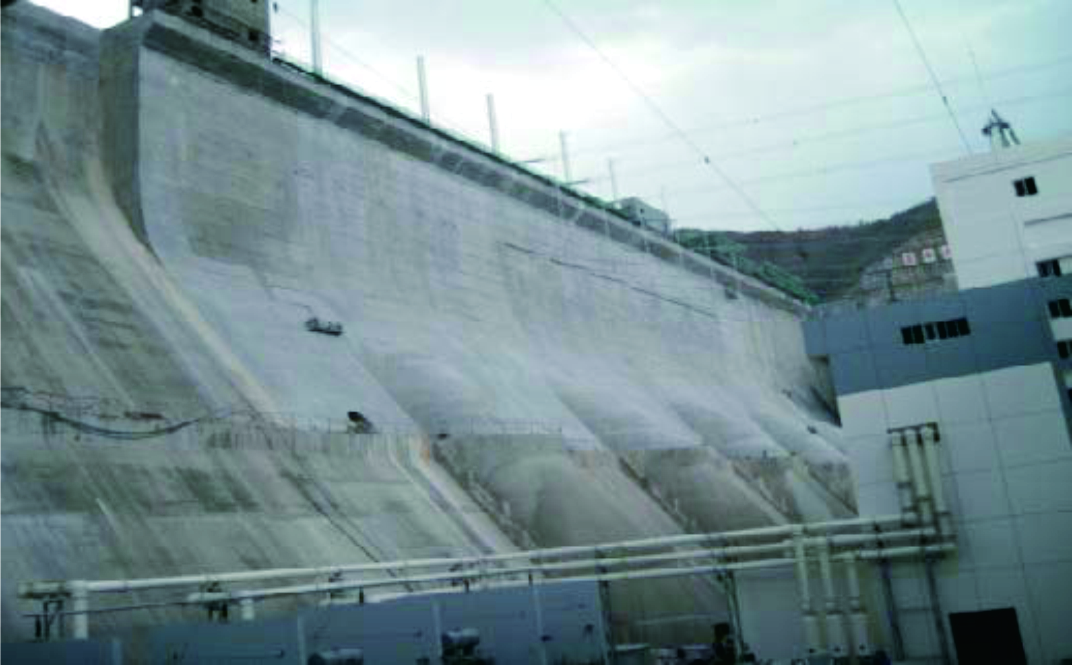

      龙开口水电站的拦河坝为碾压混凝土大坝,最大坝高119.0m, 大坝上游设置变态混凝土防渗层。2012年3月,经第三方检测单位对大坝上游防渗层混凝土进行检测,检测成果显示个别坝段透水率超过设计允许值,孔内摄像成果分析该区域防渗层混凝土内部存在缺陷,数量较多且集中分布。为了提高坝体混凝土整体防渗性,确保大坝蓄水安全,对大坝坝体上游防渗层混凝土缺陷进行处理。本次处理共完成混凝土钻孔9805m、单孔分段压水检查3224段、水泥灌浆1532t、化学灌浆55.96t、检查孔取芯1072m 等。从灌浆过程控制、灌浆成果资料分析、检查孔压水成果以及检查孔岩芯四个方面综合分析以及大坝蓄水后安全运行情况检验,大坝坝体防渗层混凝土缺陷灌浆效果显著,满足设计要求。
