【项目简介】

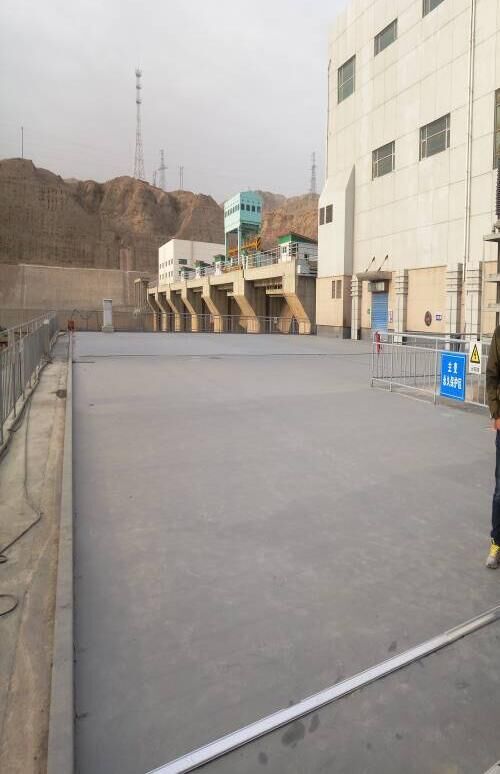

沙坡头水利枢纽工程自建成以来,由于混凝土施工缝处理、混凝土浇筑方法、外荷载、 坝体不均匀沉降、外界气温变化等因素,致使坝体内部多个部位陆续出现很多不规则的混凝土裂缝 和施工缝渗漏。另外,由于环境水腐蚀、混凝土坝块不均匀位移,横缝位置水平和垂直止水安装施工 等因素,个别部位横缝止水失效,导致坝体横缝多处部位渗漏水。本次施工主要完成隔墩坝段尾水平 台表面喷涂3mm 的聚脲防水材料1200m, 北干电站及河床电站坝段上游侧坝顶公路和尾水平台横 缝进行防渗处理380m, 南干安装间坝段与南干电站坝段间横缝钻孔灌注聚氨酯材料重新形成再造 止水25.9m, 坝体各廊道以及楼梯井等部位混凝土结构缝(横缝环形止水损坏)、裂缝及渗水点进行 化学灌浆处理410m。于2017年4月14日完成合同内所有施工项目。经处理,所有处理部位渗水完全消失、墙面干燥,工程质量满足合同要求。
