攻坚克难,勇挑重担!李家峡水电站滑边坡处理工程稳步推行
来源: 时间:2025-10-20 16:05:47 浏览次数:


攻坚克难 勇挑重担

李家峡水电站III-1#滑坡体塌滑边坡处理工程

稳步推进

2025年8月,我公司凭借过硬的技术实力与丰富的施工经验,成功通过国家电力投资集团黄河上游水电开发有限责任公司李家峡发电分公司的公开询比价程序,中标李家峡水电站III-1#滑坡体塌滑边坡处理工程。该项目为地质灾害应急抢险工程,具有极高的安全风险和技术复杂性,是保障电站运行安全的关键屏障工程之一。

自项目启动以来,公司高度重视,迅速组建专业化项目管理团队,科学组织、精准施策,坚持“安全第一、质量为本、进度可控”的原则,全面推进各项施工任务。目前,现场各项工作正有序推进,充分展现了我公司在复杂环境下实施应急处置工程的强大执行力与综合管控能力。

一、项目概况:险情突发,责任如山

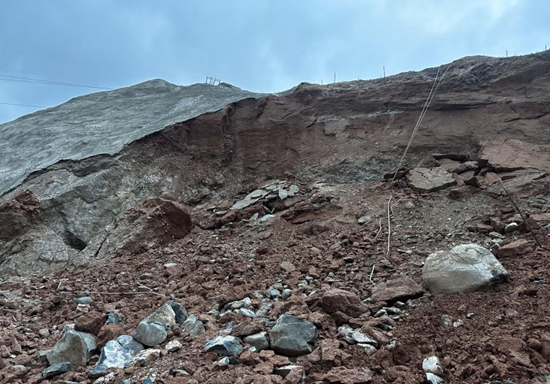

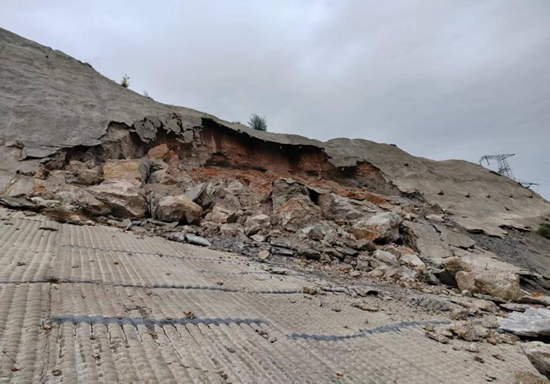

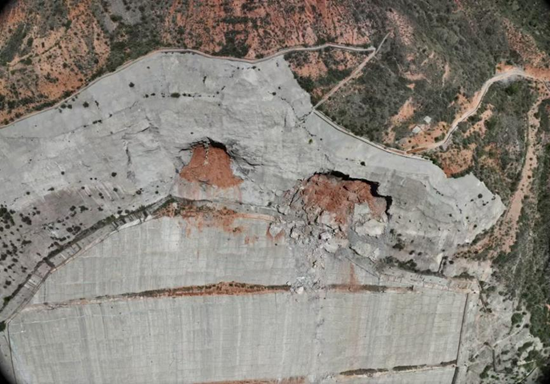

李家峡水电站作为黄河流域重要骨干电源点,其周边地质环境长期受构造运动与水文变化影响,局部边坡稳定性面临严峻挑战。本次治理的III-1#滑坡体顶部发生的局部垮塌,造成喷混凝土护面破损、监测设施损毁、安防系统中断等一系列安全隐患,若不及时处置,可能引发次生灾害,威胁大坝下游及附属设施运行安全。

接到任务后,我公司第一时间响应,迅速完成现场踏勘、方案论证与资源配置,立即实现技术准备就绪、施工组织落地、作业人员整装待发,彰显了“召之即来、来之能战”的铁军作风。

二、工程难点:四重挑战叠加,施工举步维艰

该边坡治理工程地处高山峡谷地带,地形陡峭、交通闭塞,施工条件极为恶劣,面临四大核心难题:

1.垮塌位置特殊,运输通道缺失

塌滑区域位于III-1#滑坡体顶部,距离公路远、山坡陡峭,外部无现成道路可达,大型机械设备无法直接进场,所有材料、机具均需人工搬运上山,极大地制约了施工效率。



2.塌体成分复杂,清理难度巨大

塌滑体内堆积大量花岗岩巨石,单体体积超过2m³者屡见不鲜,同时夹杂大量破碎喷射混凝土块体,破碎难度大,清运作业强度极高。

3.作业空间受限,机械化程度低

受地形限制,无法设置临时施工便道或吊装平台,土石方开挖、材料转运完全依赖人工作业。在高临边、高空环境下开展高强度劳动,对人员安全防护与组织协调提出极高要求。

4.地质条件脆弱,二次滑塌风险高

边坡岩体主要由黄粘土与花岗岩蚀变带构成,节理发育、完整性差,加之2025年汛期降雨频繁,山体含水量接近饱和状态,存在显著的再滑移风险。下方施工作业犹如“头顶悬石”,安全压力空前。

三、技术应对:因地制宜,创新破局

面对多重困难交织的复杂局面,项目部坚持“科技引领、方案先行”,组织技术骨干开展专项攻关,制定了一套系统化、精细化、可操作性强的综合治理方案,实现了关键技术突破与施工工艺创新。

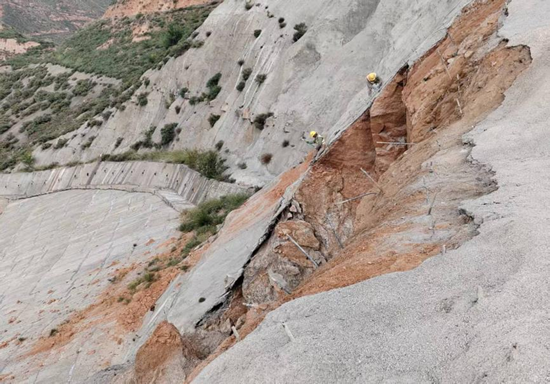

措施一:高空临边人工清表+防护体系升级

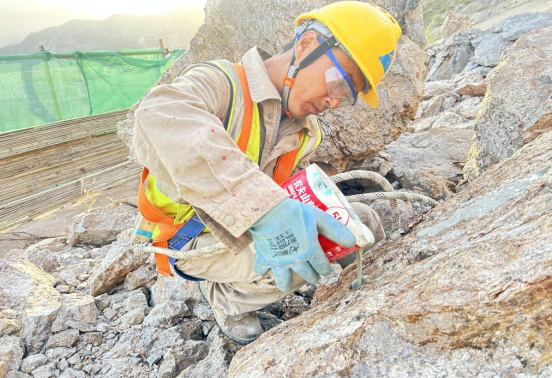

针对破损喷混凝土覆盖区域广、附着牢固的特点,采用“人工+小型电动工具”组合方式,在作业点上方选择合适位置设置锚固点,安全绳、工作绳分别设置独立的锚固点,遵循“双重保护”原则。

措施二:构建空中运输走廊,破解物料转运困局

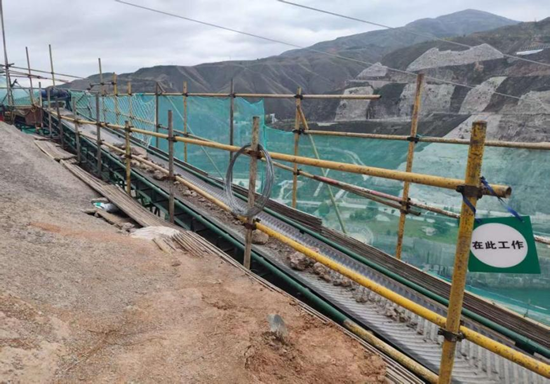

创新引入移动式皮带输送机系统,沿边坡走向架设长约40米的连续输送带,将清理出的渣土从塌方体一侧向临时堆渣平台一侧输送,大幅减少人工作业的劳动强度,提升出渣速度。




措施三:静态爆破技术破解大块石难题

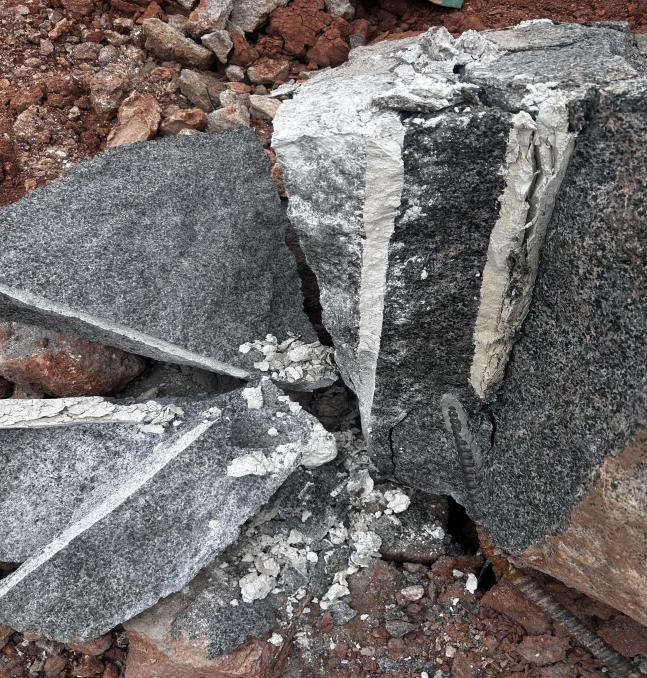

对于直径超过1.5米的花岗岩孤石,摒弃传统爆破工艺,采用无声破碎剂静力劈裂法,通过钻孔注药、缓慢膨胀的方式实现岩石定向开裂,既避免震动扰动原边坡稳定,又保障了周边设施安全。

四、使命必达,彰显担当

李家峡水电站III-1#滑坡体塌滑边坡治理工程,不仅是一次技术与体力的双重考验,更是一场对企业责任感、组织力与专业素养的全面检验。在这片悬崖峭壁之上,我们的建设者用脚步丈量高度,用汗水浇筑安全防线。

我们坚信:没有翻不过的山,没有跨不过的坎。只要心中有责、肩上有担、手中有策,就没有干不成的事!未来,我公司将继续秉持“专业、诚信、自律、进取”的理念,深耕水工维护领域,承接更多“急、难、险、重”工程项目,为国家能源基础设施安全保驾护航!
